Завершение строительства первого коммерческого дата-центра Tier IV в Казахстане: новые горизонты для цифровой инфраструктуры страны

Первый блок дата-центра Akashi в Астане планируют завершить осенью 2026 года, и спрос на его мощности уже превышает проектную емкость на 103 процента. "Значительная часть заявок поступает от иностранных клиентов", - отметили в компании. Проект реализуется на территории 11 гектаров и рассчитан на общую мощность до 100 мегаватт. Akashi Data Center станет первым коммерческим дата-центром уровня Tier IV в Казахстане и Центральной Азии.
Завершение строительства первого коммерческого дата-центра Tier IV в Казахстане: новые горизонты для цифровой инфраструктуры страны Атырау

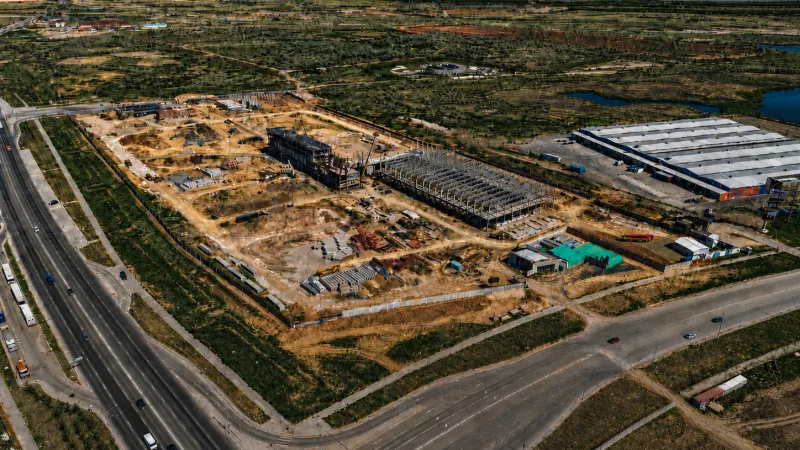

Строительство первого блока дата-центра Akashi в Астане

В Akashi Data Center сообщили о ходе строительства первого коммерческого дата-центра уровня Tier IV в Казахстане и Центральной Азии. Завершение первого блока объекта запланировано на осень 2026 года.

После завершения основных строительно-монтажных работ специалисты начнут монтаж инженерных систем.

Спрос на мощности первого блока уже превышает его проектную емкость, составив 103 процента предварительного резервирования, несмотря на то, что объект еще не достроен. Значительная часть заявок поступает от иностранных клиентов.

Текущий статус строительства

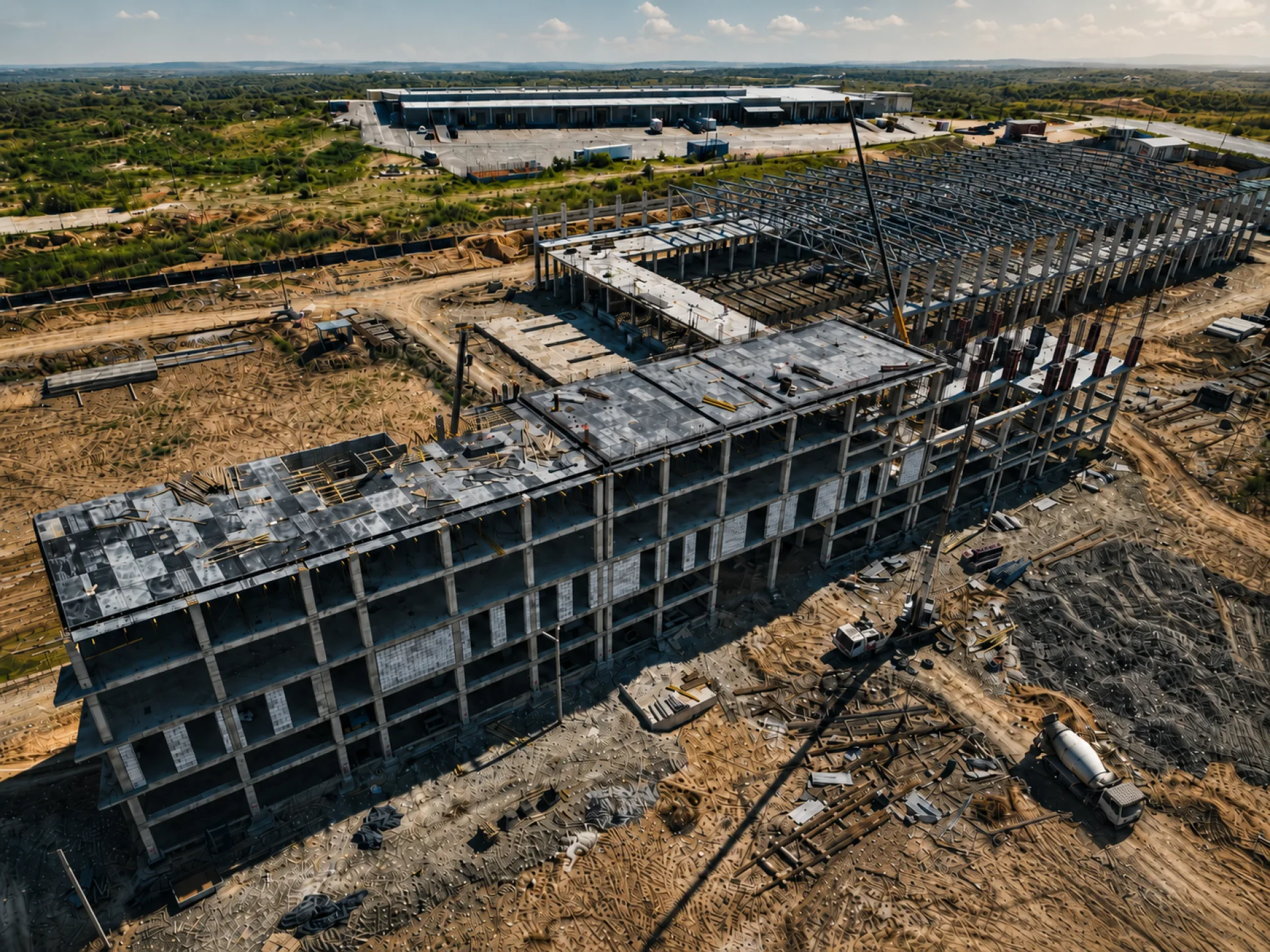

На данный момент завершается монтаж стропильных ферм здания дата-центра, установка стеновых прогонов и устройство железобетонных конструкций, таких как плиты пола, колонны и плиты перекрытия. Готовность железобетонных конструкций составляет около 70 процентов.

Фото: Akashi Data Center

Параллельно с основным строительством на территории кампуса возводится Akashi Hub – многофункциональный бизнес-центр, который будет включать офисы для инженерных команд, операционные и сервисные зоны, а также необходимую инфраструктуру для резидентов и партнеров дата-центра.

Энергетическая инфраструктура

Отдельно строится энергетическая инфраструктура. На подстанции Akashi уже установлены основные силовые трансформаторы, ведется монтаж высоковольтного оборудования и подготовка систем к вводу в эксплуатацию. Эта инфраструктура обеспечит бесперебойное электроснабжение дата-центра и резервирование питания.

Масштаб проекта

Проект Akashi Data Center реализуется на территории 11 гектаров в Астане. Кампус рассчитан на общую мощность до 100 мегаватт и 4 224 стойки, что позволит размещать корпоративные IT-системы, облачные сервисы и высоконагруженную инфраструктуру для искусственного интеллекта.

Akashi Data Center прошел сертификацию проектной документации по стандарту Tier IV Design Certification от Uptime Institute, что подтверждает высокий уровень надежности и отказоустойчивости инженерной инфраструктуры.

Таким образом, Akashi станет первым коммерческим дата-центром уровня Tier IV в Казахстане и Центральной Азии, что подчеркивает значимость данного проекта для региона.
