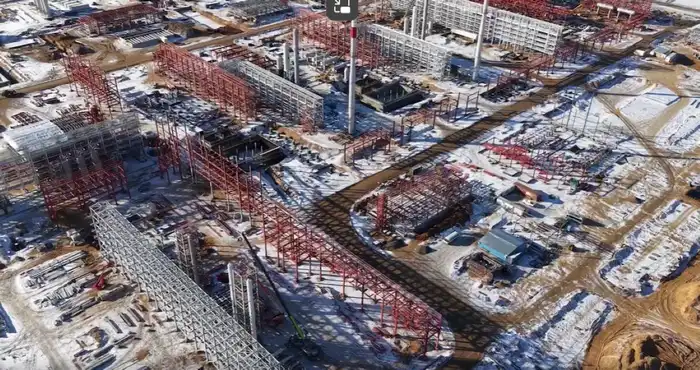

Строительство ГПЗ в Казахстане: монтаж резервуаров на финишной прямой
Работы по строительству газоперерабатывающего завода (ГПЗ) на месторождении Кашаган в Атырауской области приближаются к завершению. Председатель Правления АО «НК «QazaqGaz» Алибек Жамауов посетил строительную площадку, где обсудил с профильными специалистами и руководством подрядных организаций – ТОО «Kazakh Construction Group» и ТОО «Integra Construction KZ» – текущий статус работ.
Подрядчики представили отчет о ходе строительно-монтажных работ и достижении ключевых этапов проекта, запланированных до конца года. Жамауов акцентировал внимание на необходимости активизации мобилизации ресурсов и ускорении темпов строительства в новом году, подчеркнув постоянный контроль за выполнением работ и важность оптимизации производственных процессов. Он также отметил значимость соблюдения требований безопасности, в том числе в ночное время.
Справочная информация:На площадке работает более 1 778 специалистов, из которых около 140 задействованы в ночные смены. В эксплуатации находится свыше 346 единиц строительной техники, что позволяет обеспечить безопасные условия труда.
Прогресс строительно-монтажных работ (СМР):
- Продолжаются работы по устройству фундаментов, монтажу металлоконструкций и технологических конструкций;
- Ведутся монтажные работы пожарной линии трубопровода, опалубки и армирования фундаментов, а также выемка грунта по наружным инженерным сетям;
- Осуществляются сварка и покраска резервуаров РВС-5000;
- Продолжается монтаж и покраска металлоконструкций на титулах и эстакадах;
- На территории вахтового городка проводятся работы по прокладке кабельных линий и монтажу электрооборудования;
- Завершены гидроиспытания резервуара на титуле 20.
Выполнение по основным видам работ:
- Бетонные работы по устройству фундаментов: выполнено 57 880 м³ (76,3%);
- Монтаж металлоконструкций: 8 205 тонн (40,7%);
- Монтаж механического оборудования: 4 547 тонн (46,6%);
- Монтаж резервуаров: 1 863 тонны (92,6%);
- Прокладка подземных трубопроводов: 24 425 м (50,0%).
АО «НК «QazaqGaz» продолжает осуществлять комплексный контроль над реализацией проекта, следя за соблюдением сроков и стандартов качества на всех этапах строительства.
Кроме того, в ходе своей поездки Жамауов ознакомился со строительством завода по приёму, перевалке и фракционированию сжиженного нефтяного газа (СНГ). Обсуждались текущий статус работ и дальнейшие планы по вводу объекта в эксплуатацию. Проект находится на активной стадии, и ключевыми задачами являются продолжение СМР по фундаментам и трубопроводам, завершение монтажных работ подстанции и ВЛ, а также поставка оставшегося оборудования для запуска установок завода.
-
Детям из Атырау отменили поездку в Железноводск: что дальше?Вчера, 22:25 4
-
Дочь экс-главы финпола Атырауской области и карибский паспорт12-06-2026, 14:07 54
-
Центральный мост в Атырау: временное закрытие или вечная загадка?6-06-2026, 18:05 31
