Энергетический вулкан Казахстана: в 2026 году из недр Атырауской ТЭЦ вырвется новый турбоагрегат мощностью 173 МВт, добавляя к общему потоку 2,6 ГВт возобновляемых источников энергии.

В 2026 году в Казахстане запланировано введение новых генерирующих мощностей, включая 59,6 МВт на Атырауской ТЭЦ. Ожидается запуск новых объектов в разных регионах, что позволит стране выйти на полную энергообеспеченность к 2027 году.
Энергетический вулкан Казахстана: в 2026 году из недр Атырауской ТЭЦ вырвется новый турбоагрегат мощностью 173 МВт, добавляя к общему потоку 2,6 ГВт возобновляемых источников энергии. Атырау

В 2026 году в Казахстане планируется ввод порядка 2,6 ГВт новых генерирующих мощностей, включая 173 МВт объектов возобновляемых источников энергии (ВИЭ), сообщили в министерстве энергетики РК.

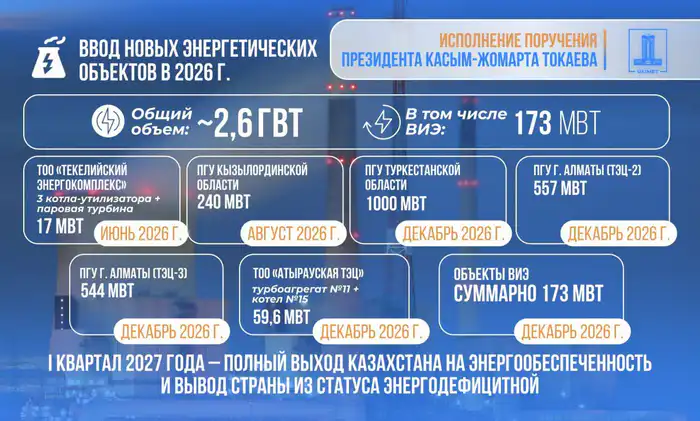

Ключевые проекты новой генерации охватят сразу несколько регионов:

  • В рамках проекта ТОО «Текелийский энергокомплекс» предусмотрен ввод трёх котлов-утилизаторов и паровой турбины общей мощностью 17 МВт — запуск запланирован на июнь 2026 года.
  • На Атырауской ТЭЦ в декабре 2026 года ожидается ввод турбоагрегата №11 и котла №15 суммарной мощностью 59,6 МВт.
  • В Кызылординской области в августе 2026 года будет введена парогазовая установка мощностью 240 МВт.
  • В Туркестанской области строится парогазовая установка мощностью 1 000 МВт со сроком ввода в декабре 2026 года.
  • В Алматы в конце 2026 года планируется запуск сразу двух объектов — ПГУ на ТЭЦ-2 мощностью 557 МВт и ПГУ на ТЭЦ-3 мощностью 544 МВт.

Кроме того, в 2026 году запланирован ввод объектов возобновляемой энергетики общей мощностью 173 МВт.

Ожидается, что уже в первом квартале 2027 года Казахстан полностью выйдет на энергообеспеченность и окончательно покинет статус энергодефицитной страны.
